Скорость. Она возможна, но…

источник: "Калининградский трамвай"

В мае 2023 года администрация Калининграда декларировала, что ее задача – за 10 лет, то есть уже к 2034 году, повысить среднюю скорость движения трамвайных вагонов до 20 км/ч. Напомним, результаты замеров «Калининградского трамвая», проведенные в мае прошлого года, показали, что средняя (эксплуатационная) скорость трамвайной системы города составляет 11,1 км/ч.

Что же сделано за 2025 год для достижения заявленной цели? Пройдем последовательно по основным способам, которые могут позволить приблизиться к 20 км/ч.

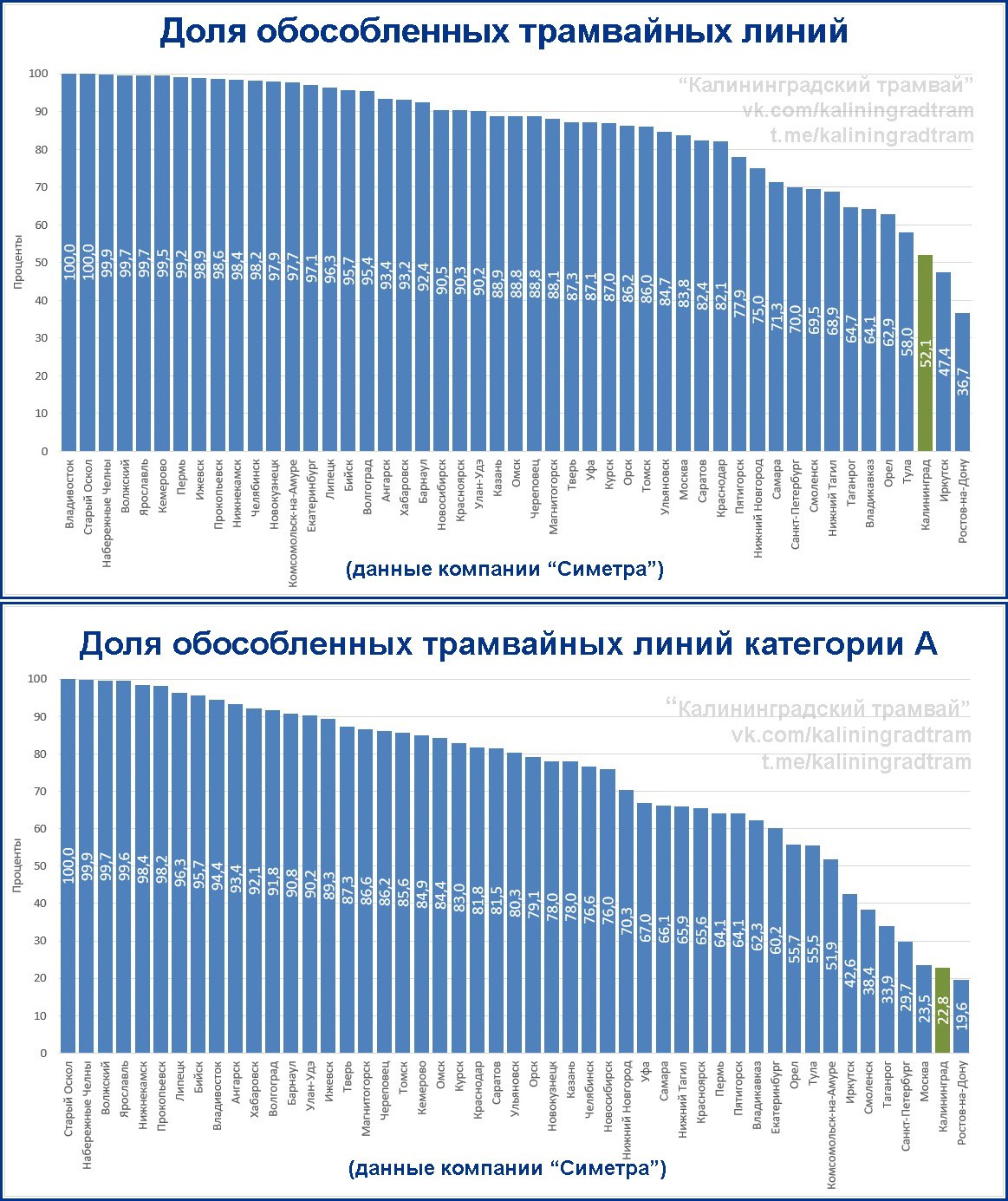

1. Обособление действующих путей – основной и самый действенный способ. Не сделано ничего.

2. Строительство новых обособленных линий, свободных от проблем существующей сети. Не сделано ничего. О переходе к этапу проектирования линии восточного направления и, тем более, линии южного направления никаких сообщении не поступало. В свою очередь, вместо подготовки к реанимации достаточно скоростных выделенных линий по проспекту Победы и улицам Пролетарской и Тельмана там продолжалось выкорчевывание рельсовых путей.

3. Усиление приоритета трамвая перед остальными участниками дорожного движения. Кроме благостных слов о его необходимости, не сделано ничего. Программа внедрения «умных» светофоров, дающих приоритет трамваю, которая стартовала два года назад, замерзла еще в 2024 году безо всякой связи с погодой.

4. Ремонт путей, приведение их в нормативное состояние. В сентябре-декабре выполнена масштабная реконструкция разворотного кольца в районе улицы Бассейной и участка по проспекту Мира. Это примерно 4,5% действующей сети. Не так уж мало. Но и немного: оценочная прибавка средней скорости на маршруте №5 составит лишь около 0,11-0,12 км/ч, а по системе – примерно 0,06 км/ч. Кроме того, на ремонт всей сети такими темпами уйдет… более 20 лет! Да, сегодня есть протяженные отрезки в сравнительно неплохом состоянии (например, улица 9 Апреля), но ведь за предстоящие годы эксплуатации и они потребуют ремонта… В минувшем году выполнялась также локальная перекладка путей силами бригады «Калининград-Гортранса», но это были, главным образом, короткие отрезки, требовавшие безотлагательных мер, и после ремонта скорость движения на них остается невысокой.

5. Автоматизация движения. Год назад планировалось, что в 2025 году заработают первые два автоматических стрелочных перевода. Но в строй введен был только один (после Высокого моста). Впрочем, в соответствии с оценочными расчетами, одна автоматическая стрелка повышает среднюю скорость в системе менее чем на… 0,025 км/ч.

Таким образом, для достижения цели, поставленной почти три года назад, в минувшем 2025 году (да и в два предыдущих года) сделано ничтожно мало. Итоговую прибавку эксплуатационной скорости за прошлый год можно оценить, в самом лучшем случае, в +0,1 км/ч. Скачком увеличение динамики движения на 8-9 км/ч по системе не достигается: невозможно. А между тем, до установленного срока осталось уже менее 8 лет. Пока же, увы, есть все признаки того, что у городской администрации нет ни программы (план-графика) поэтапного достижения заявленной целевой скорости, ни, тем более, плана мероприятий в обеспечение выполнения этой программы.


***
У реконструкции трамвайных путей в районе улицы Бассейной и по проспекту Мира, которая была проведена в сентябре-декабре 2025 года, как оказалось, есть один неявный, но весьма полезный эффект. Речь о фактической стоимости перекладки трамвайных линий.

Длина рельсовых путей на всем объекте оценивается в 1 680 метров однопутного исчисления. Стоимость контракта составила 185,6 млн руб. Причем объект был не простым линейным: он включал в себя несколько стрелочных переводов, да и прямых участков на нем почти не было (большинство рельсов имело свой радиус кривизны). Получается, что стоимость 1 км рельсового пути в Калининграде составляет 110 млн руб. в ценах 2025 года.

Участок от Центрального парка до ул. Радищева вместе с разворотным кольцом и двумя стояночными путями составляет без малого 4 км однопутного исчисления. Значит, реконструкция рельсового пути, включая станцию «Октябрьская», составила бы 440 млн руб. Добавим к этому, оценочно, еще 150 млн руб. на контактную сеть (с нуля), платформы, павильоны и сопутствующие затраты. Итого, в прошлом году «цена вопроса» вполне укладывалась в 600 млн руб.

В прошлом году горадминистрация оценивала восстановление трамвайного сообщения до Радищева в 1,3-2 млрд руб. (!) Тогда удивляла полуторакратная разбежка в оценке стоимости. Сегодня вызывает удивление ее завышенность не менее чем в 2-3 раза. Это не значит, что все калькуляции горадминистрации надо делить на два или на три. Это значит, что подход «дорого-богато» способен загубить на корню любую функциональную (и социально значимую!) надобность.

Если же опираться на рационально-функциональный подход, то дотянуться трамваем от Центрального парка до густонаселенного района Брусничной (4 км до Радищева и еще 3,1 км путей от Радищева до Брусничной) вполне возможно всего за... 1,1 млрд руб. Да, сумма не выглядит маленькой. Но с учетом ориентира в 10 млрд руб. федеральных средств, предполагаемых для ремонта трамвайной сети города, это вполне «бюджетная» сумма. И при этом такой ремонт стал бы не просто ремонтом чего-то будничного и само собой разумеющегося, а первым серьезным шагом в восстановлении и развитии трамвайной сети Калининграда.
