Газификацию в Балтийске тормозит перекладка участков тепловых сетей от старых котельных к новым

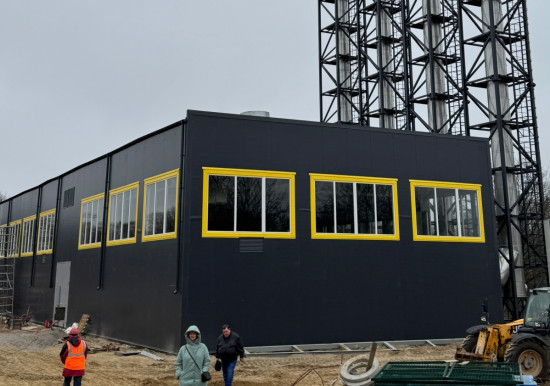

Одна из новых газовых котельных в Балтийске. Фото gov39.ru

Министр строительства и ЖКХ региона Сергей Черномаз пообещал завершить все ремонты на тепловых сетях в Балтийске от старых котельных к новым модульным до начала отопительного сезона 2026–2027 года. Как рассказал глава минстроя в эфире «Центра управления регионом», планируется, что в грядущий холодный сезон Балтийск зайдет уже на газовой генерации. В то же время подрядчик ремонта четырех участков теплосетей еще не выбран. Конкурсные процедуры еще продолжаются. На все работы у компании фактически будет не более 5 месяцев, которые остались до включения отопления.

«Приступаем к перекладке тепловых сетей для того, чтобы развернуть теплоноситель от старых источников к новым теплоисточникам. То есть частично участки тепловых сетей нужно переложить, чтобы ресурсы развернуть для движения в другую сторону. Раньше котельная условно была с одной стороны, теперь она с другой стороны, поэтому эти участки сетей необходимо перестроить. Губернатор выделил на это более 30 млн руб. Балтийску. Поэтому сейчас идут конкурсные процедуры, определяется подрядчик. У нас есть вот это технологическое окно до начала нового отопительного сезона сделать все эти работы и зайти в отопительный сезон уже на газовой генерации», — заверил Сергей Черномаз.

Три новые блочно-модульные котельные в Балтийске на ул. Донского, ул. Сенявина и ул. Серебровской, по словам министра, «построены еще в прошлом году». Однако их не переключали на газовую генерацию, поскольку нужно было закончить отопительный сезон, во время которого «такие работы не выполняются».

«Сначала останавливается старая котельная, сливается теплоноситель, ведется заполнение новых тепловых сетей, центральных, потом заполнение теплоисточников, дальше работы на новых котельных и последнее — это перекладка участков тепловых сетей, это в разных местах, чтобы теплоноситель пошел уже по новой схеме теплоснабжения», — пояснил глава минстроя.

В апреле 2026 года пресс-служба правительства Калининградской области сообщила о выделении 41 млн руб. из резервного фонда на повторные испытания на герметичность распределительных газопроводов, а также капитальный ремонт участков тепловой сети в Балтийске. Из них конкретно 30 млн руб. предназначаются на ремонт четырех участков. Сети планируется отремонтировать от Железнодорожного переулка до ул. Каплунова 1; от Соснового переулка, 1 до ул. Литке, 8; проспект Ленина — ул. Лесная и проспект Ленина, 72.

При этом официально работы необходимо завершить до конца 2026 года, хотя отопительный сезон начинается на 2,5 месяца раньше обозначенного срока.

  • Во время майского отчета губернатора Алексея Беспрозванных о работе правительства Калининградской области за 2025 год была озвучена информация о том, что завершение II и III этапов газификации Балтийска планируется до конца 2026 года. В Мечниково, Павлово и северной части Балтийска должны подключить 749 домовладений до конца декабря, в исторической части города — 173 домовладения. Торжественный пуск природного газа в Балтийском городском округе состоялся 16 декабря 2025 года с участием губернатора Алексея Беспрозванных.

    Формально блочно-модульные газовые котельные в самом Балтийске на ул. Донского (46,5 МВт), ул. Сенявина (14 МВт), ул. Серебровской (4,6 МВт) пока что не сданы в эксплуатацию. Без них невозможна полноценная эксплуатация газопровода в Балтийск. Ориентировочно стоимость работ по строительству площадок, закупке оборудования и пусконаладке газовых котельных составляла на момент старта мероприятий около 730 млн руб.

    В марте 2026 года прокуратура Балтийска подтвердила в ходе выездных проверок, что новые газовые котельные не введены в эксплуатацию вопреки срокам, обозначенным в изначальных договорах о строительстве. Более того, срок ввода продлен до 1 сентября 2026 года. Подрядчику было внесено представление.
